湖北文理学院临床医学产教融合基地(教学实训)项目跟踪审计记录(第09期)
作者:   发表日期:2023年05月05日 11:12   访问人数:  访问权限:0

一、本月(2023年4月份)现场进度情况分析:

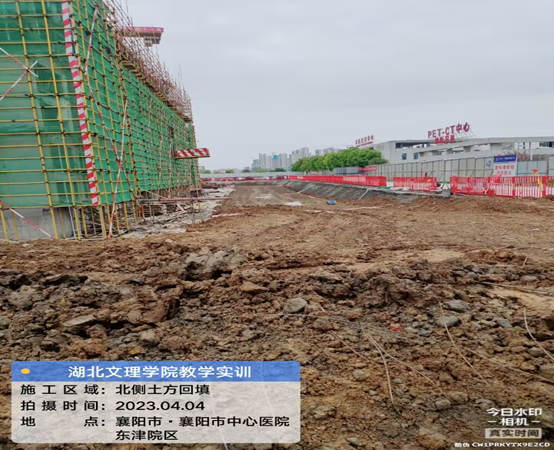

  1. 支护桩全部施工完成,周边边坡喷锚及坡顶排水沟完成;

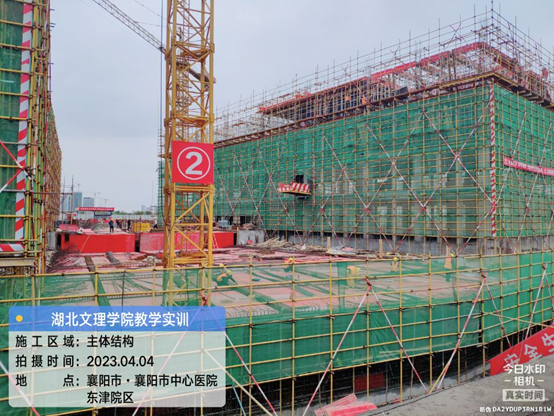

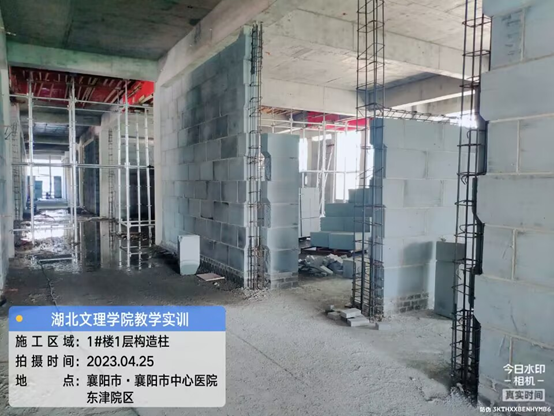

  2. 1#6层顶板浇筑完成;7层外架搭设;1层砌体及二构完成80%

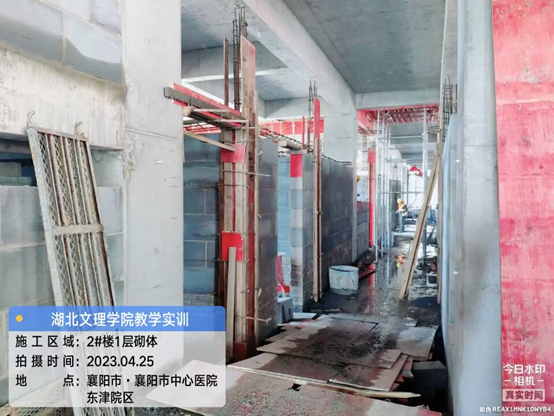

  3. 2#6层内架搭设、顶板底模铺设;1层砌体及二构完成80%

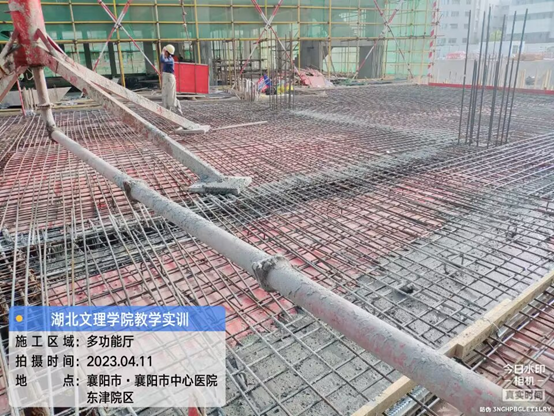

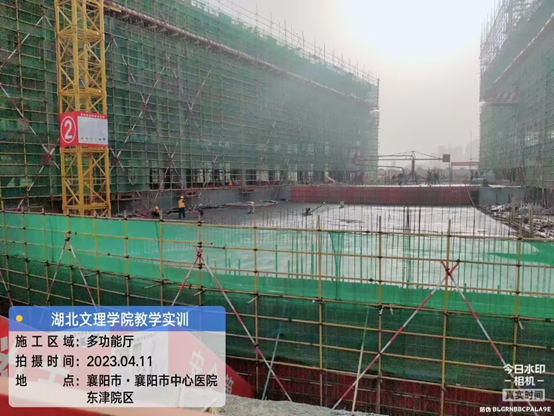

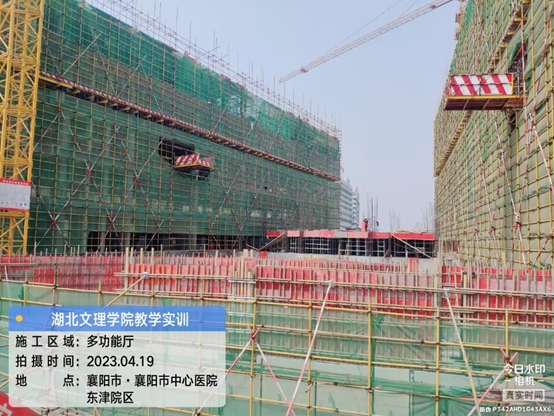

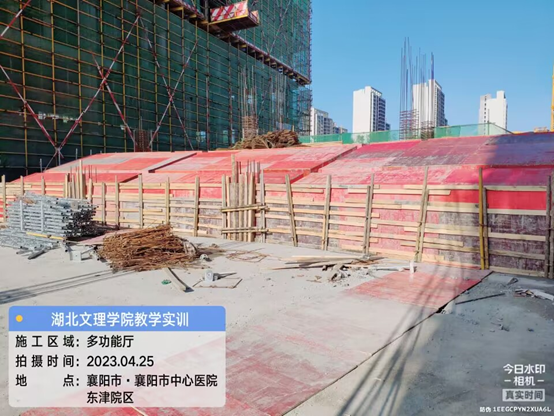

  4. 多功能厅地下1层完成,看台模板施工;

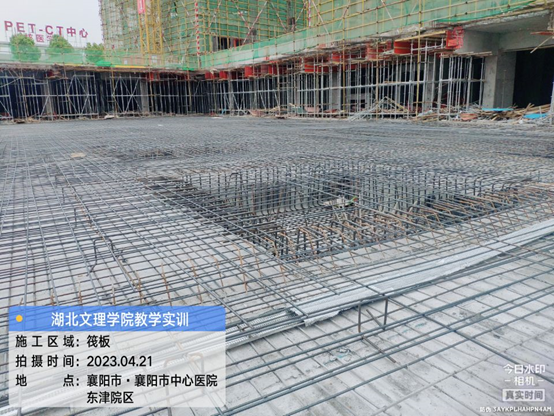

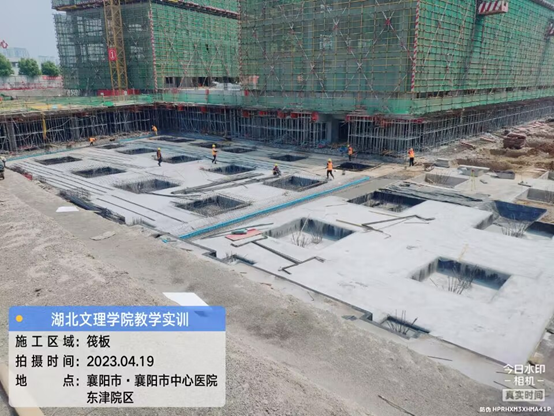

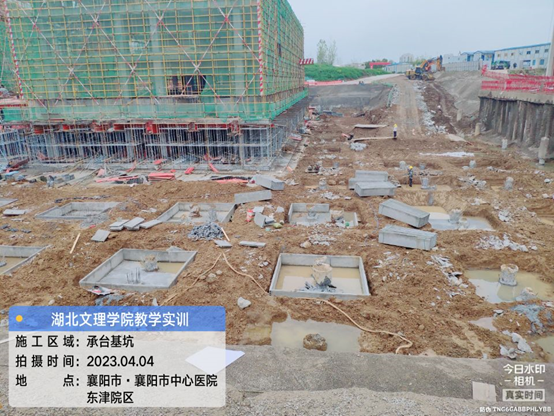

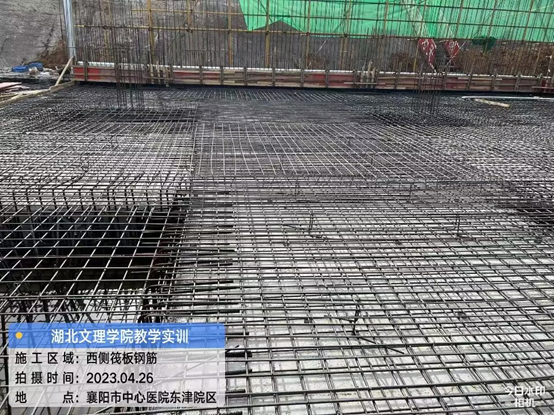

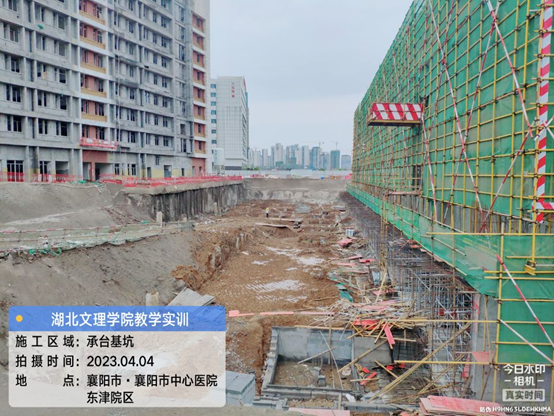

  5. 西侧地下室筏板浇完成、内架搭设、顶板模板安装;

  6. 物料提升机(2台)均已安装就位;后续主楼2层及以上楼层,砌体及二构材料能及时运送;

  7. 水电、消防预埋管件随主体结构进度;

    二、本月存在的问题(或应注意事项):

1.本月施工生产有序开展,现施工期间进入梅雨季节,地下室需加快进度,尽早施工完成并回填,避免基坑长时间处于雨季期间,规避地基受雨水浸泡后需额外处理的风险。

2.该项目采取各工序搭接施工,各专业工程分包的招标、材料的采购,应尽快协调到位,避免造成后续工序跟进不足,造成窝工及影响总工期。
