湖北文理学院临床医学产教融合基地(教学实训)项目跟踪审计记录(第05期)
作者:   发表日期:2023年01月06日 10:45   访问人数:  访问权限:0

一、本月(12月份)现场进度情况分析:


  1. 支护桩全部施工完成,周边边坡喷锚及坡顶排水沟完成;

  2. 大开挖土方基本完成;

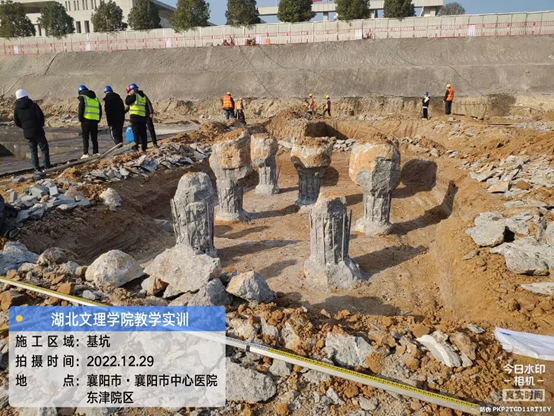

  3. 基坑坑底排水沟、集水井开挖完成;

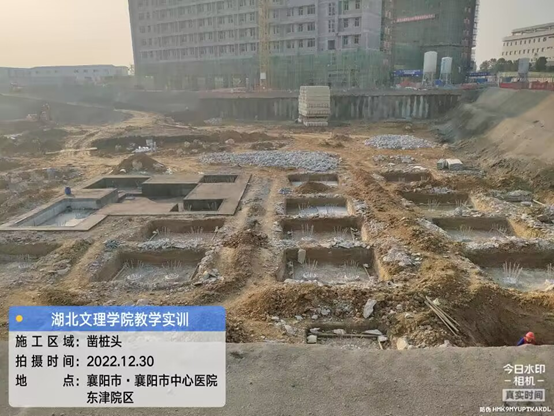

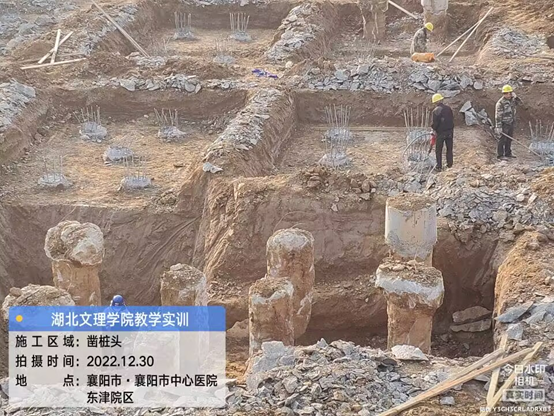

  4. 工程桩全部完成,开始凿桩头;

  5. 地基验槽完成,垫层施工开始;

二、本月存在的问题(或应注意事项):

  1. 本月受下雨天气及大气污染综合管制影响,土方工程、桩基工程施工受限,施工进度缓慢。

  2. 本月新冠疫情防控放开,致使项目管理人员及现场工人,均受新冠病毒感染波及,造成一定程度的进度滞后。

  3. 地基验槽过程中,发现一根承压桩钢筋笼放错成抗拔桩,需要设计对此进行重新验算承载力。

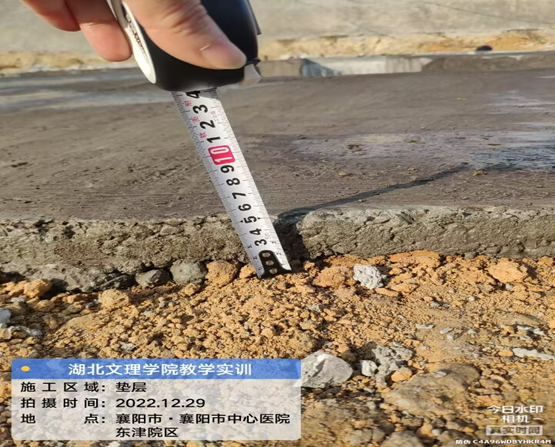

  4. 垫层厚度达不到100mm,后续施工过程需督促施工单位改正。

  5. 本季度主要调差材料为钢筋和混凝土,以20228月信息价为基期价格,其中钢筋9月下跌约4.31%(不调差),10月下跌约5.82%11月下跌约9.05%;混凝土91011月均不用调差。
