一、本月(2023年1月份)现场进度情况分析:
1#楼

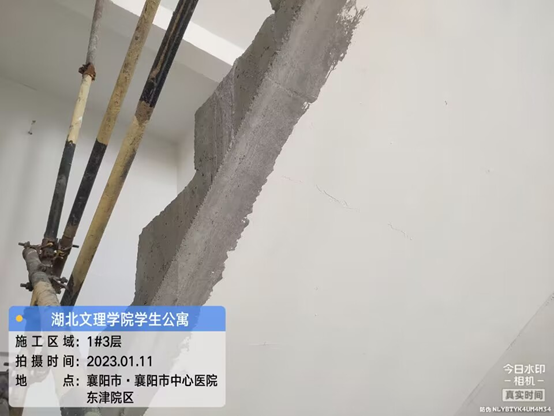

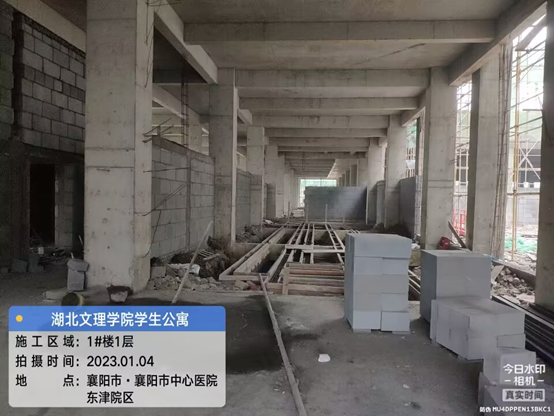

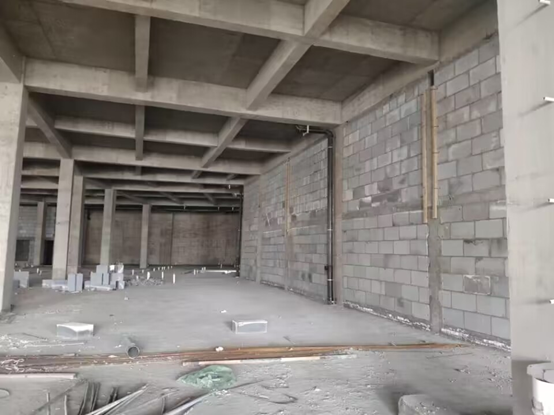

土建工程:主体结构全部施工完成;砌体工程、二次结构2~9层完成;内墙抹灰2~9层完成;外墙抹灰2~9层完成;门窗工程2~9层窗框安装完成; 一层地面垫层浇筑50%;屋面施工完成;天棚保温2~9F完成;卫生间地面找平2~9F完成;
电气工程:二次配管基本完成,电井及走道桥架安装完成;
给排水工程:预埋完成;外排立管2~9层完成;给水支管2~9完成;污水主管2`5层完成,污水支管3~9层完成;
消防工程:消防管道立管、支管及末端喷淋基本完成,消防箱安装基本完成,检测及报警装置穿线完成;
弱电工程:二次配管基本完成,桥架安装完成;
热水工程:2~9层支管安装完成;2~7层热水立管安装完成;
2#楼

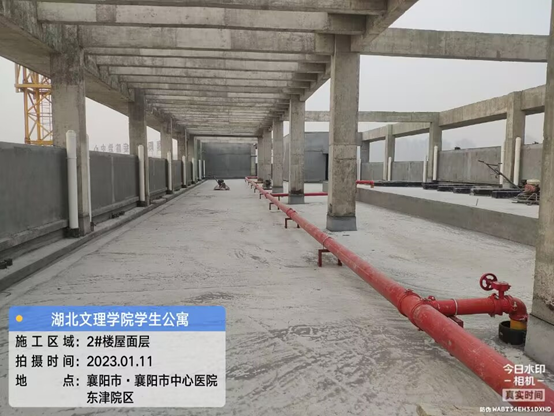

土建工程:主体结构全部施工完成;砌体工程、二次结构2~12层完成;内墙抹灰2~12层完成;外墙抹灰2~12层完成;门窗工程2~12层窗框安装完成; 一层地面垫层浇筑完成;屋面施工完成;天棚保温2~6F完成;卫生间地面找平12F完成;
电气工程:二次配管基本完成,电井及走道桥架安装完成;
给排水工程:预埋完成;给水支管5~12完成;污水主管1`9层完成;污水支管5~12层完成
消防工程:消防管道立管、支管及末端喷淋基本完成,消防箱安装基本完成,检测及报警装置穿线完成;
弱电工程:二次配管基本完成,桥架安装完成;
热水工程:5~12层支管安装完成;

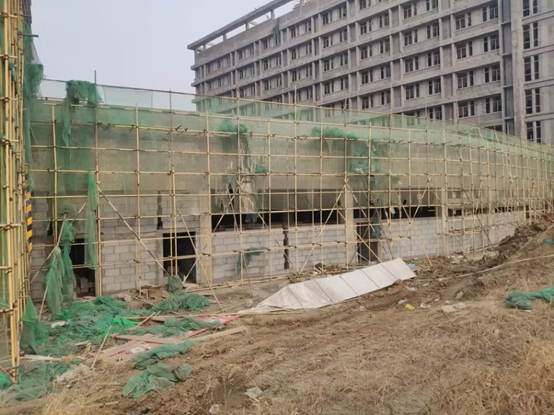

食堂屋面女儿墙砌筑完成,屋面层构造柱、压顶浇筑完成;屋面防水卷材铺贴完成,一层砌体墙施工完成60%;

连廊主体、砌体、二构完成。
二、本月向外单位发出成果文件并说明基本情况:
本月完成对2#楼封闭空间利用工程的施工图预算审核报告。
三、本月存在的问题(或应注意事项):
本月含春节假期,加之1月14日雨雪天气,受疫情及工人回乡过年情绪影响,全月能全面正常施工天数仅半月有余;
春节前,农民工工资问题需及时沟通解决,避免造成工人聚集闹事、围堵工地等不良事件发生;
春节后(1月31日)仍有农民工聚集讨要薪资事件,需要引起重视。

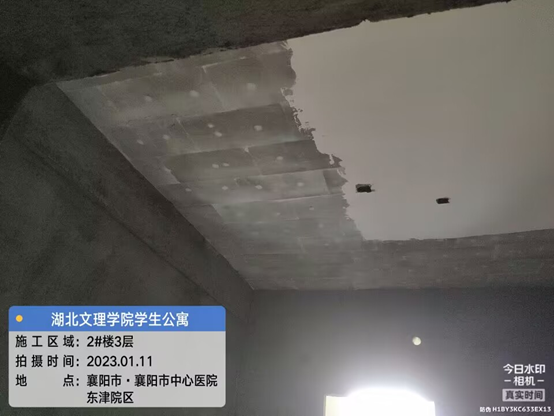

楼梯顶棚抹灰层未做,直接刮腻子,若施工中未整改,结算时应予以扣除。
