湖北文理学院临床医学产教融合基地(学生公寓)工程总承包EPC项目跟踪审计记录(第05期)
作者:   发表日期:2022年05月05日 17:07   访问人数:  访问权限:0

一、本月(2022年四月份)现场进度情况分析:

  1. 1#71~7/A~D轴,顶板混凝土浇筑完成,

  2. 1#78~13/A~D轴,柱钢筋绑扎完成,内架搭设完成,顶板模板安装完成50%

  3. 1#土方回填完成,安全通道更换。

  4. 2#71~7/A~D轴,柱钢筋绑扎完成,内架搭设完成;

  5. 2#78~15/A~D轴,顶板混凝土浇筑完成,88~15轴外架搭设完成,柱钢筋绑扎完成;

二、本月应注意事项:

  1. 因追赶进度,在安全措施上存有疏漏,整改次数较多;建议合理安排工期的情况下,严格落实安全措施;

  2. 因频繁进行夜间混凝土浇筑,噪音过大导致周围群众投诉;建议后续结合进度,协调好该工序作业时间及人员组织。

  3. 按合同约定,农民工工资应每月按进度报送,而进度款每季度报送,现已进行第一次进度款申报,因每月完成工程费用暂未按月复核,故一直未对每月农民工工资进行报送。建议及时对农民工工资款项进行报送,确保专项账户专款专用,以保障农民工基本权益。

三、影像资料及记录说明:

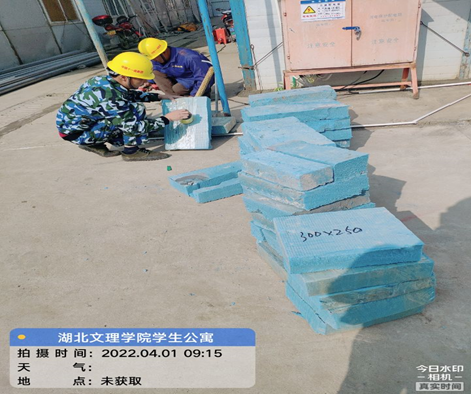

预留孔洞填塞泡沫块

水电预埋金属接线盒

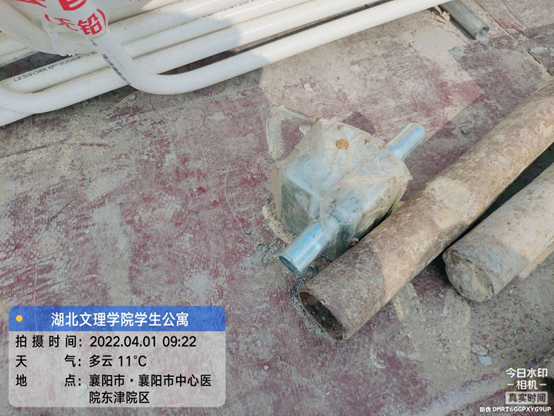

卫生间预埋塑料套管及塑料接线盒

2#楼混凝土浇筑

1#楼土方回填

2#楼七层板卫生间吊模

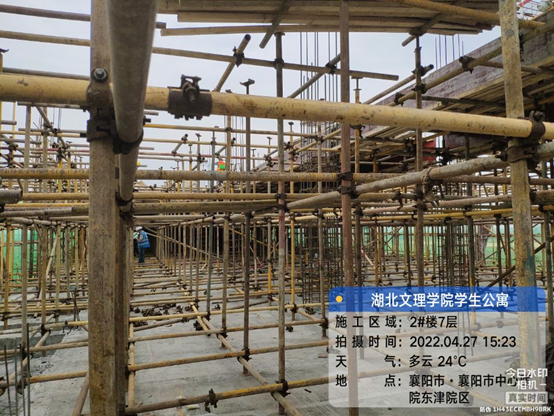

2#楼七层

2#楼

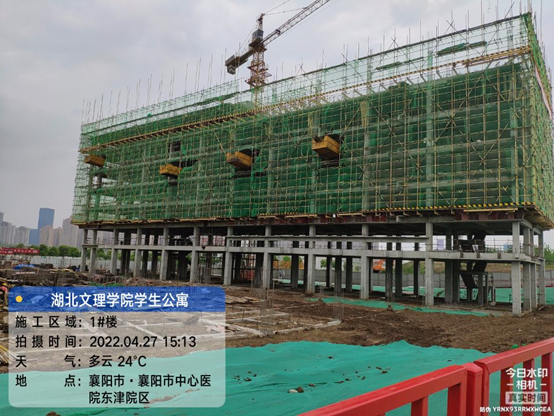

1#楼

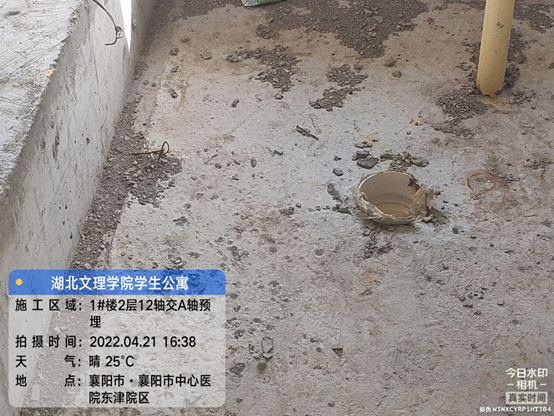

预埋塑料套管有破损的
