一、本月(2022年三月)现场进度情况分析:
1#4层西侧顶板浇筑完成,东侧内架搭设,模板安装;2层内架拆除完成,土方回填20%;外架改为悬挑外架;水电安装同步预埋;
2#3层东侧钢顶板筋绑扎完成;3层西侧内架完成,模板安装、钢筋绑扎;水电安装同步预埋;
环场道路旁临边围护栏杆更换成定型化栏杆,完成30%;塔吊底部砌砖保护围挡及安装定型化栏杆;
食堂、体育馆地下基础部分完成,回填基本完成,整理成临时材料堆场。
、根据目前工程进度结合投标文件,分析可能存在的争议:
按合同约定,3月应进行第一次进度款申报,申报工程量以实际完成验收合格工程量为准,价格应以审定施工图预算为依据,但施工图预算因各种原因没能按时、按要求提交,对进度款的申报和核定造成一定的影响,建议建设单位及时催促施工单位提交施工图预算;
本月接受业主委托的工作及解决时面临何种困难:
本月对中心医院已使用电梯进行实地参观,品牌为“蒂森”,医院安装电梯功能较多,考虑到学生公寓可能实际使用不了这么多功能,后期对电梯型号及功能要求作出具体要求后,再进行进一步洽商。
二、本月应注意事项:
进度:针对上月进度滞后情况,本月施工单位有增加人手,延长施工时间等措施追赶进度,并提交了倒排工期计划,按新提交计划,2#楼在每6天完成一层的情况下,有望在5月底完成两栋楼结构封顶;
安全:在追赶进度的情形下,应注意夜间安全生产,工人疲劳作业等因素带来的安全隐患;
质量:本月施工单位内部检查(总公司)较多,监理提出的整改意见也较多,经过相应整改,本月施工质量较上月有明显改善;
费用:进度款报送和农民工工资代发相关资料未能及时上报,不利于成本把控;2021年12月信息价为合同约定基期价格, 对于合同约定调差主要材料结合现阶段使用情况,2022年1月仅钢筋下跌约1.34%、2022年2月仅钢筋下跌0.38%,2022年3月仅钢筋下跌0.19%,其余材料无波动,钢筋波动在不调差范围内,均不影响造价。
2021年12月-2022年2月,平均在场施工工人人数约为50人左右,3月工人人数约为70多人。
三、影像资料及记录说明:

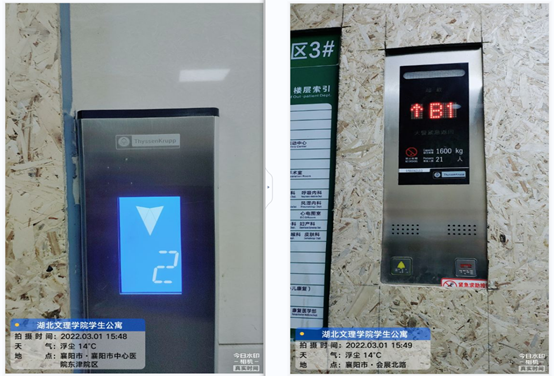

考察中心医院现使用电梯,为后期确定电梯厂家做准备工作

水电预埋钢套管

协同监理查看到场预埋材料

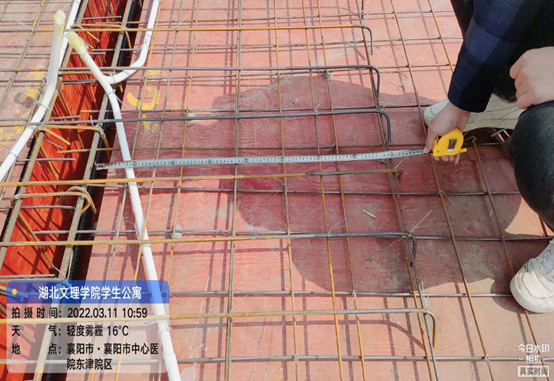

2#楼2层板板底钢筋间距复核

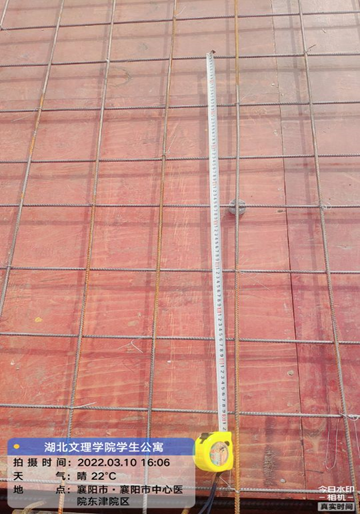

2#楼2层板板面支座负筋长度复核

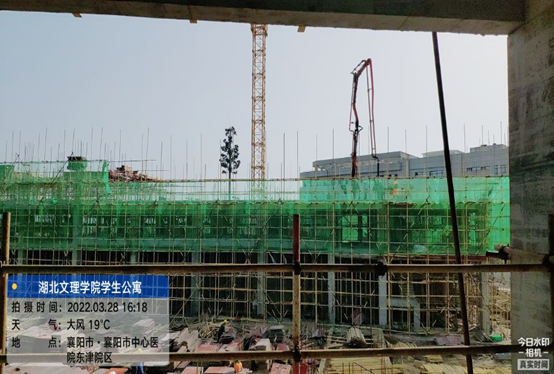

2#楼3层板(2层顶板)浇筑

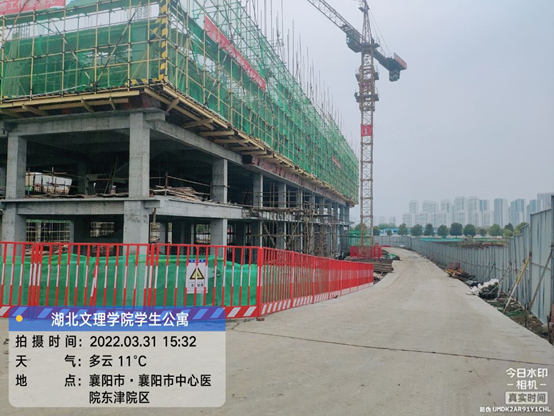

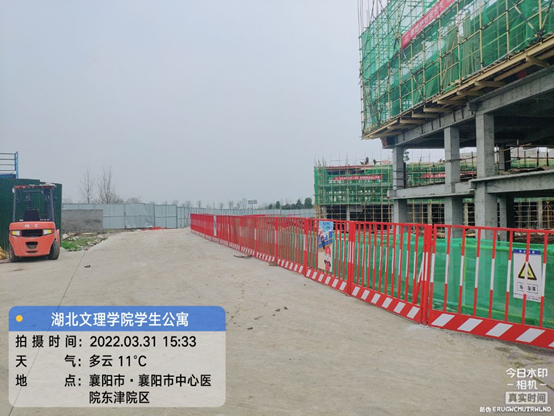

定型化栏杆安装

1#楼1、2层内架拆除、悬挑架搭设情况

1#楼部分土方回填
